豐產路DN1200原水管道改遷圓滿完成

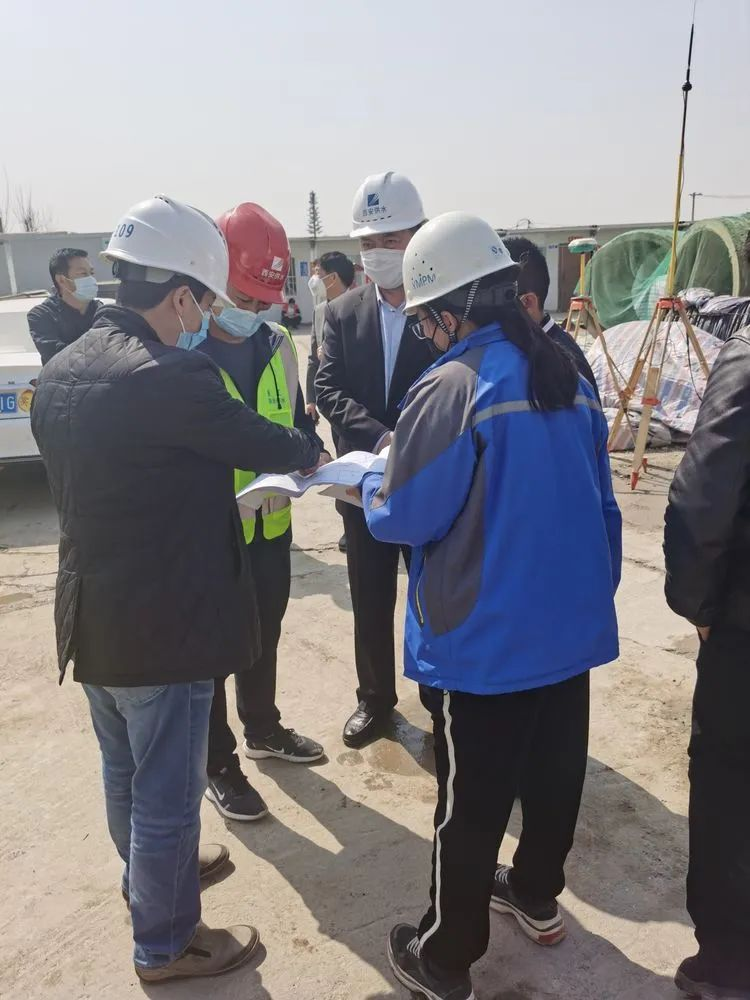

豐產路DN1200原水管道改遷工程全長1300.5米,目前已完成樁號K0+015~K1+278管道安裝及回填工作,共計1263米的,暫無其他工作面,后續連接工作需等待停水手續審批下來后進行完成。在此期間,項目負責人周武軍,與生產運行部不斷進行溝通協商,確定停水時間及方案。2020年3月20日,自來水公司副總蒞臨豐產路DN1200原水管道改遷項目施工現場,對工地實際進展,施工工藝等情況進行檢查指導。

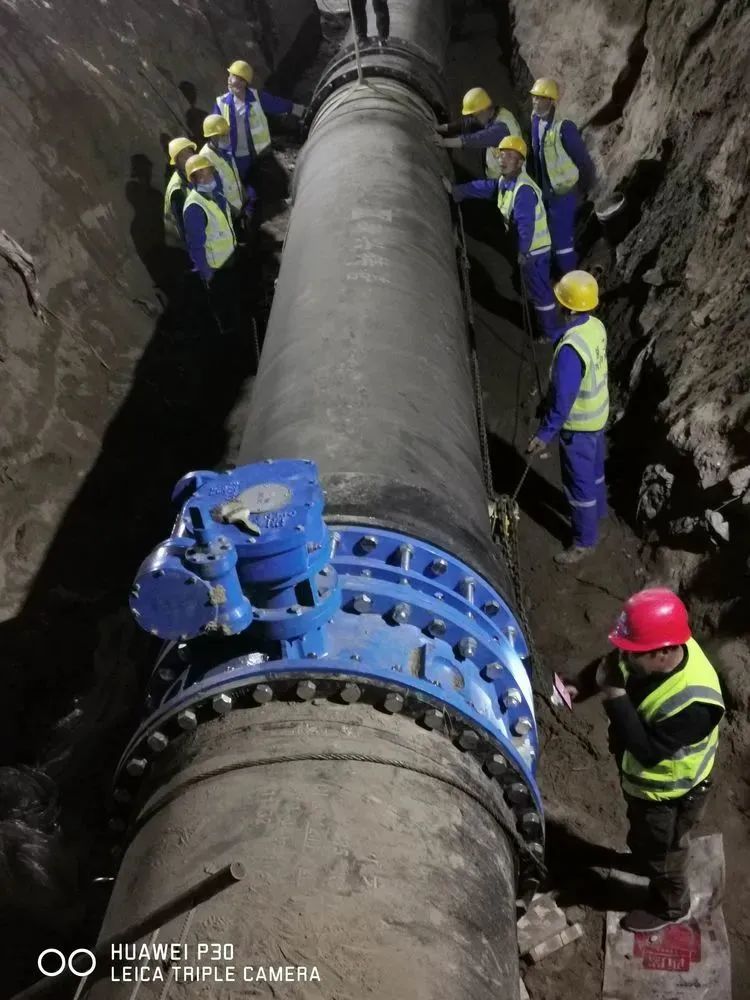

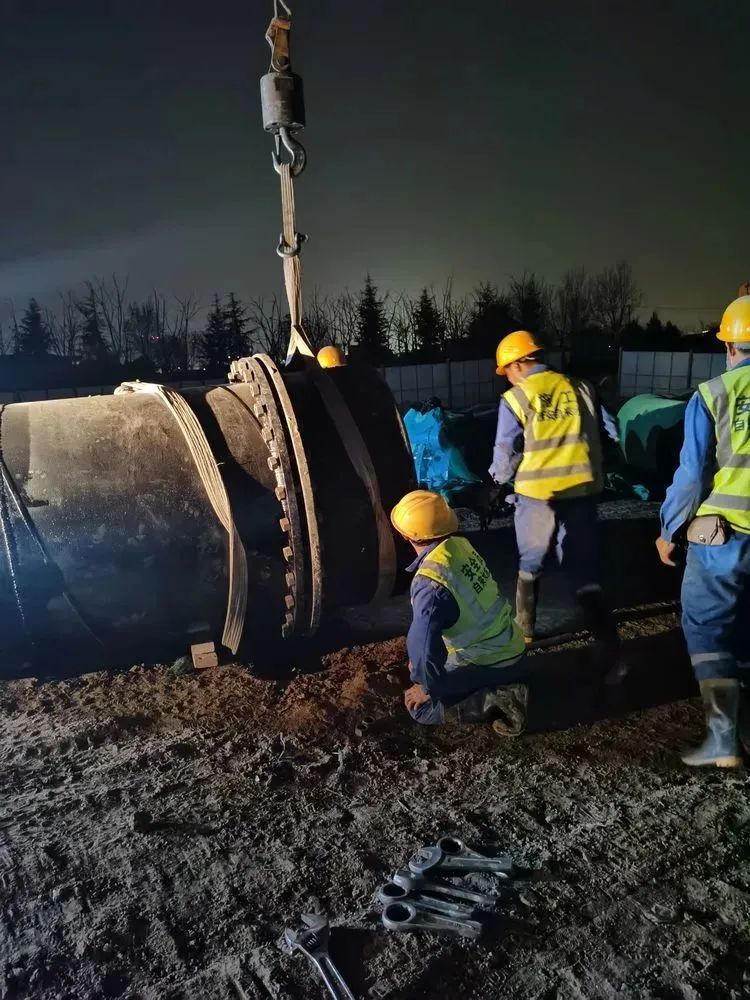

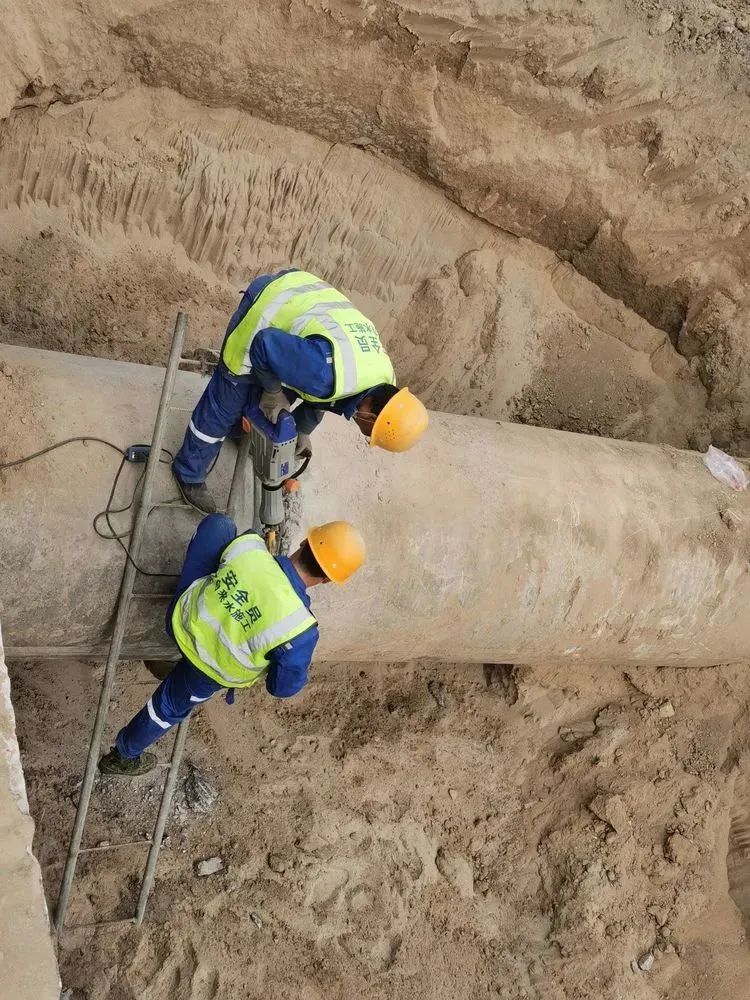

領導班子針對工地實際進展,施工工藝以及停水連接方案等情況,在豐產路項目負責人介紹下做了詳細了解?,F(xiàn)場勘查結束后,停水時間確定,項目負責人隨之立即通知豐產路現場人員做好施工準備,確保施工作業有序進行。接到通知后,現場人員立刻組織進行前期工作,首先是人工沖洗管道。為盡可能的縮短停水時間,項目部提前組織施工人員將老舊原水管道的管頂部分挖出。提前拆卸承盤帶堵板的螺絲,安裝承盤和鋼制特件。3月22日10點,停水正式開始,我單位配合第五水廠關閉閥門,并開啟排泥,進行泄壓和排水。由于管道距離過長,排泥無法短時間內將管道內部的水全部排放。項目部安排施工人員進行人工破除水泥管大頭部分,保證西側連接點的管道的完整。 在排泥和報廢老原水管道的破除點無水量時,項目部人員開始安排對東側連接處進行破除管道,東側工作坑開始抽排水。
二公司領導班子的帶領下,在全體管理及施工人員的連夜奮戰下,經過43個小時,豐產路DN1200原水管道改遷項目,提前在預定時間內完成了新鋪設管道與老舊原水管道的連接工作,我們將繼續以飽滿的熱情,搶進度、抓質量、保安全,確保豐產路DN1200原水管道改遷項目能夠保質保量的按期竣工。
